Hochwasserschutz St. Georgener Bucht
HQ-100 Schutz für Langenstein und Gusendorf
DAS GESAMTPROJEKT IM ÜBERBLICK: |
Das Schutzprojekt basiert auf den Daten vom Jahrhunderthochwasser im August 2002. |
Das ganze Schutzdammprojekt ist in 4 Baulose aufgeteilt: |
|
Die Gesamtkosten von geschätzten 24 Mio. Euro werden wie folgt finanziert: |
|
|
CHRONOLOGISCHE ÜBERSICHT: |

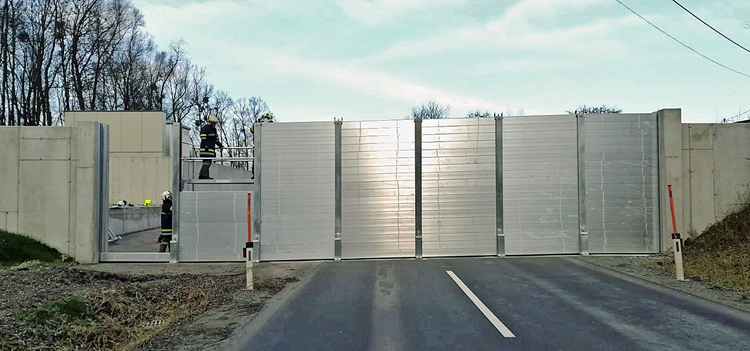

2017-12-02: Erfolgreicher Probeaufbau der im Baulos Gusendorf vorhandenen mobilen Verschlüsse durch die Feuerwehr Langenstein. |
2017-10: Im Herbst 2017 wurde das Baulos Gusendorf fertiggestellt und somit ist das Hochwasserschutzprojekt in Langenstein beendet. Der Hochwasserschutz in Gusendorf besteht vorwiegend aus eingeschütteten und verkleideten Spundwänden. Für die Hinterlandentwässerung, Qualmwässer und sonstigen Kanalisationsanlagen wurden Pumpwerke und Schieberanlagen installiert. Das größte Pumpwerk mit einer Leistung von rund 2 m3/s samt einer Trafostation wurde bei der Querung der Landesstraße L569 errichtet. Für die Durchleitung des sogenannten Kesselbaches wurde ausgehend von der Ausleitung auf Höhe der Querung des Landesstraße bis auf Höhe der alten B3 samt Querung des gesamten Sportplatzgeländes ein Druckrohrkanal DN 800 mm errichtet. Jetzt wird noch darauf gewartet, dass wir vom Land OÖ eine Genehmigung, für das Anlegen von Blumenwiesen auf den Dammböschung, erhalten. (Infos: PRO Ausgabe 41 / Februar 2018) |
2016-12: Baubeginn Baulos Gusendorf (Infos: PRO Ausgabe 38 / Jänner 2017) |
2016-10-25: Aktueller Stand beim Hochwasserschutzdamm St. Georgener Bucht (Infos: Bericht Land OÖ) (Quelle: Land OÖ, Gerald Puchner) |
2016-09: Baulos Langenstein ist fertiggestellt. Ein wirksamer Hochwasserschutz ist nun gegeben. Neben den technischen Maßnahmen, wie z. B. den eingeschütteten Spundwänden, Mauern und mobilen Verschlüssen, wurde beim Feuerwehrgebäude auch eine Lagerhalle errichtete. Dort lagern die Mobilteile der Baulose Langenstein und Gusendorf. (Infos: PRO Ausgabe 37 / September 2016) |
(Quelle: Land OÖ, Gerald Puchner) |
2016-08-06: Erfolgreicher Probeaufbau der im Baulos Langenstein vorhandenen mobilen Verschlüsse durch die Feuerwehr Langenstein und der Herstellerfirma. |
2015-09-21: Baubeginn Baulos Langenstein (Infos: Bericht Land OÖ) |
2015-09-11: Am 11. September 2015 fand die Spatenstichfeier im Beisein von Landeshauptmann-Stellvertreter Ing. Reinhold Entholzer und Landesrat Rudi Anschober beim Biotop in Langenstein statt. Bei dieser Feier konnte gleichzeitig der Fördervertrag für das Planungslos Langenstein mit dem zuständigen Bundesministerium für Verkehr, Innovation und Technologie (BMVIT) unterzeichnet werden. (Infos: Bericht Regionews) |
2015-03: Im Herbst 2015 wird das Baulos Langenstein gestartet und damit der erste Teil des "Hochwasserschutzprojektes St. Georgener Bucht"! (Infos: PRO Ausgabe 31 / März 2015) |
2014-03-12: nachrichten.at "Planungstrick senkt Kosten für Erhaltung von Dämmen" |
2014-01: Wenn Grundeigentümer zustimmen, kann 2015 mit dem Schutzbau begonnen werden. (Infos: PRO Ausgabe 28 / Jänner 2014) |
2013-06: Donauhochwasser mit noch größeren Überflutungen als im Jahr 2002 (Infos: PRO Ausgabe 27 / September 2013) |
Inzwischen sind seit dem Jahrhunderthochwasser von 2002 bereits 11 Jahre vergangen. |
2013-04-15: 15a-Vertrag zum Hochwasserschutz wurde unterfertigt |
2013-02: Umplanungen und Einsparmaßnahmen verzögern das Dammprojekt (Infos: PRO Ausgabe 25 / Februar 2013) |
2012-08: Fertigstellung des Machlanddammes |
2012-03: PRO fordert die Einberufung einer Verbandssitzung (Infos: PRO Ausgabe 22 / März 2012) |
2012-01: PRO verlangt in einem Brief an Bürgermeister Aufreiter, dem Obmann des Wasserverbandes St. Georgener Bucht, bei Dammprojekt aktiv zu werden. (Infos: Offener Brief / Jänner 2012) |
2011-06: Ist das Dammprojekt St. Georgener Bucht zu teuer? Anstatt der kalkulierten 7 Millionen ergibt eine Kostenschätzung 17 Millionen Euro. (Infos: PRO Ausgabe 18 / Juni 2011) |
2011-01: Donauhochwasser mit kleineren Überflutungen (Infos: PRO Ausgabe 14 / Februar 2011) |
2010-08: Vorsprache von PRO Langenstein bei Landeshauptmann-Stellvertreter Franz Hiesl (Infos: PRO Ausgabe 9 / August 2010) |
2009-09: Die Firma Werner Consult hat den Zuschlag für die Projektplanung und die Umweltverträglichkeitsprüfung (UVP) erhalten. Mit Grundeigentümern wurden bzw. werden noch Gespräche geführt. Die Planungsarbeiten und das Genehmigungsverfahren werden bis Ende 2011 abgeschlossen sein, mit dem Bau soll 2012 begonnen werden. Unser Hochwasserschutzdamm soll gemeinsam mit dem Machlanddamm spätestens 2015 fertiggestellt sein. (Quelle: SPÖ, Langensteiner Nachrichten, Folge 130, September 2009) |
2004 - 2007: In den Jahren 2004 bis 2007 erfolgte die Ausarbeitung einer Studie. Darauf aufbauend wurden die Einreichplanungen von Zivilingenieurbüro Lohberger, Thürriedl & Mayr sowie durch die Ziviltechniker GmbH Werner Consult vorgenommen. |
2005-12: Mitteilung des Landes OÖ, dass das Projekt aufgrund der Einwände überarbeitet wird |
2003-12: Einspruch beim Land OÖ gegen das Hochwasserschutzprojekt Machland Nord durch Baumeister Ing. Klaus Gusenleitner (seit 12.2014 PRO Obmann-Stellvertreter), da für Langenstein keine Schutzbauten vorgesehen waren. (Infos: PRO Ausgabe 14 / Februar 2011) |
2002-08: Donauhochwasser mit großen Überflutungen im Gemeindegebiet |
